Nouvelle construction

Votre maison se construit ? C'est le moment idéal pour penser votre cuisine
Construction

Intégrer votre cuisine dès la conception de votre maison

Vous faites construire votre maison ? C'est une chance pour votre future cuisine. Contrairement à une rénovation où il faut s'adapter à l'existant, une construction neuve offre une liberté totale : vous pouvez choisir l'emplacement exact de chaque arrivée d'eau, de chaque prise électrique, de chaque évacuation. Encore faut-il y penser au bon moment.

Quand nous contacter ?

Idéalement dès le dépôt du permis de construire, et au plus tard avant le second œuvre (plomberie, électricité). Si vous nous contactez trop tard, les arrivées d'eau et les prises seront déjà posées, et nous devrons nous adapter à des emplacements qui ne sont peut-être pas optimaux. En nous consultant en amont, on peut transmettre un plan technique à votre constructeur pour que tout soit parfaitement positionné.

On s'adapte au plan de votre architecte

Vous nous transmettez le plan de votre maison (même au stade d'avant-projet) et nous commençons à imaginer votre cuisine. L'emplacement de la pièce, sa superficie, la position des fenêtres et des portes, l'orientation par rapport à la lumière naturelle : tout est pris en compte.

Si des ajustements sont encore possibles côté architecte ou constructeur (déplacer une porte, agrandir une ouverture, prévoir une VMC adaptée), c'est le moment d'en discuter. Nous avons l'habitude de collaborer avec les constructeurs locaux et nous parlons le même langage technique.

Plan architectural avec cuisine - Cuisines Sanchez

Le plan technique pour votre constructeur

Une fois votre projet de cuisine défini, nous produisons un plan technique détaillé indiquant précisément :

  • Les arrivées et évacuations d'eau (évier, lave-vaisselle)
  • Les prises électriques (électroménager, plan de travail, hotte)
  • L'arrivée de gaz si nécessaire
  • Les points lumineux (sous meubles hauts, îlot, plafond)
  • Les dimensions exactes des réservations (hotte, four encastré)

Ce plan est transmis directement à votre constructeur ou à ses sous-traitants. Résultat : le jour de la pose, tout est au bon endroit, sans mauvaise surprise ni surcoût.

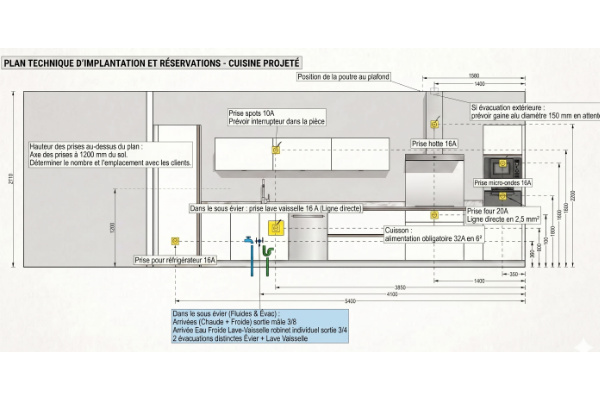

Plan technique cuisine avec côtes et raccordements - Cuisines Sanchez

La pose au bon moment du chantier

Dans une construction neuve, le timing est crucial. La cuisine se pose généralement après la peinture et le sol, mais avant les dernières finitions. Nous nous coordonnons avec votre constructeur pour intervenir au moment le plus opportun, sans retarder le chantier global.

Nos poseurs ont l'habitude de travailler sur des chantiers neufs : ils connaissent les contraintes (séchage des enduits, poussière, cohabitation avec d'autres corps de métier) et s'adaptent avec professionnalisme.

Le résultat ? Une cuisine parfaitement intégrée à votre maison neuve, comme si elle avait été construite en même temps que les murs. Parce que dans l'idéal, c'est exactement ce qui s'est passé.

Cuisine posée dans une maison neuve - Cuisines Sanchez
Planning

Le calendrier type d'un projet en construction neuve

1

Premier contact

Dès le permis de construire

Vous nous transmettez les plans de votre maison. Nous échangeons sur vos envies, votre budget et le style de cuisine que vous imaginez. Premier rendez-vous gratuit et sans engagement.

2

Conception et plans 3D

Pendant le gros œuvre

Nous concevons votre cuisine en 3D, vous choisissez les matériaux et les finitions. Le projet se construit en parallèle de votre maison.

3

Plan technique au constructeur

Avant le second œuvre

Nous transmettons le plan d'implantation technique (eau, électricité, gaz) à votre constructeur pour que le second œuvre intègre les besoins de votre cuisine.

4

Commande et fabrication

Pendant le second œuvre

Pendant que votre maison avance (plomberie, électricité, plâtrerie), nous commandons votre cuisine. La fabrication prend 6 à 10 semaines.

5

Livraison et pose

Après peinture et sol

Dès que la peinture et le sol sont terminés, nous intervenons pour la pose. Durée : 2 à 4 jours selon la complexité. Votre cuisine est prête avant l'emménagement.

Emménagement

Jour J

Vous emménagez dans votre maison neuve avec une cuisine déjà prête, fonctionnelle et exactement comme vous l'aviez imaginée. Plus qu'à ranger les cartons !

Attention

Les 4 erreurs à éviter en construction neuve

1

Choisir sa cuisine trop tard

Si la plomberie et l'électricité sont déjà posées sans plan de cuisine, il faudra s'adapter à des emplacements imposés. Résultat : des compromis sur l'agencement et parfois des surcoûts pour déplacer des raccordements.

2

Prendre la cuisine du constructeur

Les « cuisines incluses » proposées par certains constructeurs sont souvent des modèles basiques en entrée de gamme. Vous risquez de vouloir la changer dans 5 ans. Mieux vaut retirer la cuisine du lot et la confier à un cuisiniste.

3

Négliger l'éclairage

L'éclairage se prévoit au moment du plan électrique, pas après. Points lumineux sous les meubles hauts, suspensions au-dessus de l'îlot, bandeau LED en crédence : tout doit être anticipé avant le plaquiste.

4

Oublier la ventilation

La hotte aspirante (surtout les modèles avec évacuation extérieure ou les plaques aspirantes) nécessite un conduit spécifique. À prévoir dans les plans dès le départ, sinon c'est trop tard une fois les cloisons fermées.

Le conseil de l'artisan

Si votre constructeur vous demande « vous avez choisi votre cuisiniste ? » et que vous n'y avez pas encore pensé, c'est le bon moment pour nous appeler. Pas dans 3 mois. Maintenant. Plus on intervient tôt dans le projet, plus on a de liberté pour vous proposer la cuisine idéale. Et plus on évite les mauvaises surprises le jour de la pose. Un premier rendez-vous ne vous engage à rien, mais il peut vous faire gagner beaucoup.

Vous faites construire ?

Envoyez-nous vos plans par email ou prenez rendez-vous. Nous vous conseillerons sur le meilleur moment pour démarrer votre projet cuisine.
